Проект подключение участка к электросетям.
Проект для подключения стройплощадки к электричеству.
Заказ услуг по телефону:
+375(29) 121-37-74 (А1) Viber,
+375(29) 555-76-87 (МТС).
Частное предприятие «Умань» г Минск.
Операции одинаковы к «вводу электричества на стройплощадку» и «подключению электричества к жилому дому», но как говорится: «везде свои нюансы». Чтобы «подключить электричество к жилому дому и стройплощадке», для этого нам потребуется пройти ряд технических и бюрократических процедур:
Операции, описываемые в статье почти одинаковы к «вводу электричества на стройплощадку» и «подключению электричества к жилому дому», но как говорится: «везде свои нюансы».
В этой статье мы попробуем разобраться, как «подключить электричество к жилому дому и стройплощадке», для этого нам потребуется пройти ряд технических и бюрократических процедур:
Получить технические условия:
1. Заказать проект электроснабжения (стройплощадки) жилого дома;
2. Согласовать проект в «Энергонадзоре» и «Энергосбыте»;
3. Закупить комплектующие материалы согласно проекту;
4. Выполнить параметризацию счетчика;
5. Осуществить монтаж оборудования;
6. Выполнить монтаж контура заземления;
7. Электрофизические измерения (ЭФИ);
8. Получить акт баланса разграничения;
9. Сдача смонтированного электрооборудования инспектору из «Энергонадзора»;
10. Опломбировка счетчика и автомата защиты инспектором из «Энергосбыта»;
11. Получение наряда допуска на подключение к линии электропередач (далее ЛЭП);
12. Оплата услуги по подключению в РЭС (район электрических сетей);
13. Подключение к ЛЭП;
14. Составление договора на обслуживание в «Энергосбыте».
В разных районах этот процесс занимает от 1 недели до 2 месяцев. Часто сталкиваешься с тем, что «этот в отпуске», «второй уже уехал, приезжайте завтра» и так далее.
Если вы не уверены в своих силах и не хотите тратить драгоценное время, доверьтесь профессиональным электромонтажникам, которые занимаются этим постоянно, и знают на чем можно сократить расходы и как сократить сроки выполнения всех процедур.
Технические условия (далее – ТУ) необходимы для выполнения проектных работ. Обычно ТУ готовы в течение 7 календарных дней с момента регистрации заявления.
Чтобы получить технические условия, необходимо обратиться в организацию энергоснабжения: это либо администрация населенного пункта, где построен дом, либо ваш район электрических сетей (РЭС) и подать заявление, приложив необходимые документы.
Какие документы понадобятся на этом этапе:
• Заявка (схема) размещения объекта (обязательна при первоначальном обращении);
• Расчёт предельной величины потребляемой мощности (обязателен при первоначальном обращении и изменении нагрузки);
• Свидетельство о государственной регистрации объекта недвижимости (выписка из единого государственного регистра недвижимого имущества) (при смене собственника);
• Акт приёма – передачи основных средств (при передаче внешних электрических сетей новому владельцу).
В случае использования электроэнергии для целей нагрева дополнительно предоставляются:
• Заявление на выдачу заключения органов Госэнергонадзора на использование электроэнергии для целей нагрева;
• Технико-экономическое обоснование выбора электронагрева (только для электронагревательных устройств одного потребителя мощностью 30 кВт и выше, предназначенных для электроотопления и горячего водоснабжения);
• Выписка из технологической части проекта (только для электротехнологии);
• Перечень мероприятий по снижению электротермической нагрузки в часы максимума нагрузки энергосистемы (только для электронагревательных устройств одного потребителя мощностью 30 кВт и выше, предназначенных для электроотопления и горячего водоснабжения).
Ответственность за обеспечение безопасности эксплуатации и исправность приборов и оборудования, связанных с потреблением электричества возлагается на жильцов. Строительство дома – это длительный процесс, и поэтому не стоит затягивать с подключением электричества к дому, так как технические условия выдаются на срок до ввода объекта в эксплуатацию, но не более 2 лет.

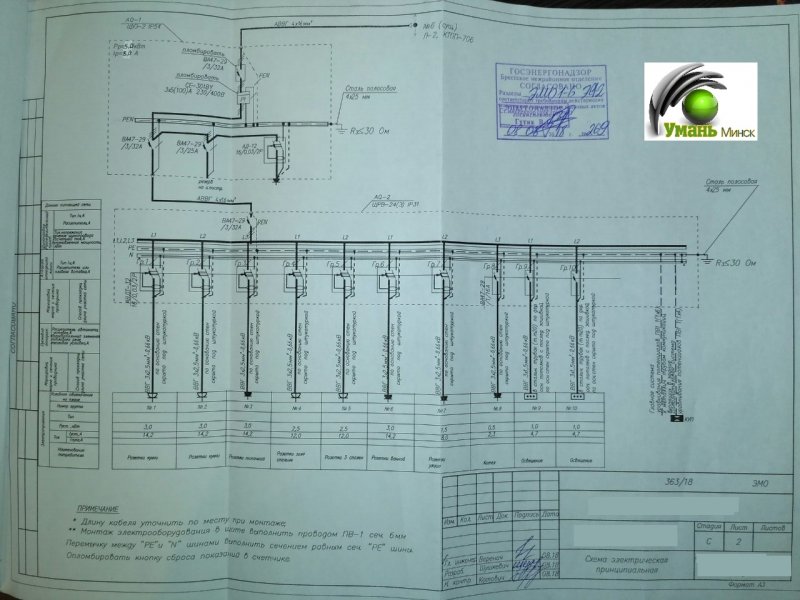

Из этих ТУ видно: что нам разрешили подключиться от 10 опоры, к 380В с расчетной мощностью 4 кВт. «Почему так мало?» – Спросите вы… Ответ заключается во многих технических нюансах:
Если посмотреть детальней, то можно увидеть, что от нашей опоры №10 до КТП №17 длина ЛЭП равна 300м, вся линия 420м, ЛЭП выполнена кабелем САСПсш 4х35+1х25, эту линию защищает защитный автомат АЕ на 63А. Из этого всего следует: сечение кабеля ЛЭП на длине в 300м будет давать существенные потери, вводной автомат имеет пропускную способность ? 41,4 кВт (без расчета потерь), исходя из количества потребителей на этой линии РЭС выделил на этот дом 4 кВт.
Упрощенная формула расчета для 1-фазных и 3-фазных сетей:
1-фазный: Ток = Мощность/Напряжение
3-фазный: Ток = Мощность/(?3 *Напряжение)
Есть еще один вариант расчета:
3-фазный: Ток = Мощность/ 3(количество фаз) /220(Напряжение на фазе)
Если линия, к которой вам предписали подключиться «слабая», либо на ней «сидит» много потребителей, то больше чем на 3 кВт 220В можете не рассчитывать.
Но выход есть: нужно просить «трехфазное» подключение, хоть даже у вас все электроприборы будут на 220В. Это означает, что на дом к вам «придут» 3 фазы вместо одной, и вы соответственно сможете увеличить своё потребление почти в 1,7* раза, грамотно распределив внутренние электрические сети своего дома на равные мощности. Тем более если ваш дом «сидит» на 1 фазе он более подвержен перекосам фаз = скачкам напряжения, подробнее об этом мы писали в статье Подключение стабилизатора напряжения.
Для разработки проекта электроснабжения необходимо наличие технических условий. Самый первый пункт технических условий требует разработать проект на подключение электроснабжения, а затем согласовать этот уже готовый проект с районными электросетями. Для выполнения этого пункта вам следует обратиться в фирму или к индивидуальному предпринимателю, имеющему действующую лицензию на этот вид деятельности. Они за определённую оплату в течение недели сделают вам проект по всем правилам и согласуют его с районными электросетями. Для составления проекта вам следует передать проектировщику некоторые документы и свои пожелания:
• инженерно-геодезические изыскания;
• технические условия;
• проект дома с привязкой к местности.
